慧正资讯:本文中卫星图片拍摄于2019年6月,报告发布在2019年9月。
本文主要结论汇总:通过UBS实验室的远程遥感卫星(具有尖端的图像识别和数据处理技术)对中国重要的几个炼化一体化项目进行跟踪监测,评估项目建设进展,得到的结论如下:
(1)、恒力石化(大连)乙烯一体化项目正在建设中,乙烯/PTA装置正在建设,预期在2020年初建设完成;
(2)、浙江石化第一阶段炼油和化工装置仍未完工,进展总体落后预期,该项目极有可能在2020年建成,而不是预期的2019年底。
(3)、中石化旗下的中科炼化已经开始动工建设,并且进度超预期,有可能在2021-2022年建成。
(4)、中石油揭阳石化项目进展非常缓慢,预期项目推迟至2022年前后。
瑞银证据实验室遥感卫星是一套产品,主要涉及卫星图像,但也包括航空测量,无人驾驶航空图像和陆基监测传感器,如污染测量或气象站测量。对于这些观察,瑞银证据实验室利用尖端的图像识别和数据处理技术,得出炼油厂建设地点的初步快照。

图1:瑞银实验室对中国四大主要炼厂的卫星图像跟踪:恒力石化、浙江石化、中科炼化和揭阳石化
分析认为:中国大型炼化一体化项目因投资规模巨大,产品线复杂,装置众多,会在诸多因素中导致项目进展缓慢,从而极大可能造成延期。至2022年内,重要的炼化一体化项目的延期,将会缓解中国供应过剩的压力预期,有助于改善中国油品基本面的供需平衡。
一、最新卫星图像研究
瑞银实验室对目前中国主要的四大进行中的炼化一体化项目,进行了拍摄和跟踪,根据对最新卫星图像对比发现,中国四大炼化一体化项目的进展,以及能够达到的预期效果。

图2:恒力石化最新卫星图像展示(图片来源:瑞士联合银行证据实验室;数字地球,瑞士联合银行)
卫星图像显示,恒力石化(大连)项目进展较快,其中炼油装置已经投入运行,而乙烯和PTA产业链的化工装置还在快速建设中,建设进度超过预期。
图3:浙江石化最新卫星图像展示(图片来源:瑞士联合银行证据实验室;数字地球,瑞士联合银行)
卫星图像显示,浙江石化炼化一体化项目、揭阳石化炼化一体化项目进展缓慢,炼油和化工装置在建设中,但是预期2019年底投产较为困难。浙江石化炼油装置尚未建成,目前 剩余装置仍在建设,化工装置进展相对缓慢。中科炼化项目正在开始建设储罐,揭阳石化项目基本无进展。

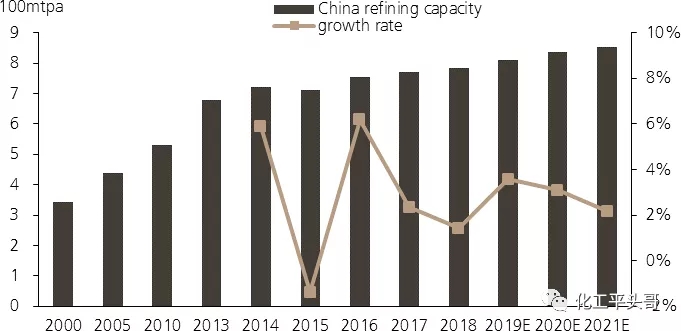

图4:中国炼油产能增速放缓
瑞银实验室认为,由于浙江石化、揭阳石化项目进展缓慢,中科炼化项目属于后期建设,所以下调了对2021年和2022年的产能增长预期。
二、卫星图像的细致研究
(1)、对恒力石化的卫星监测来看,恒力石化炼油装置已经运行,乙烯、聚乙烯、丙烯、聚丙烯、芳烃、PTA等装置正在建设中,并且附属配套设施也在不断建设,整体项目进展超预期,预期2019年底建设完成。
(2)、浙江石化卫星图像显示,一期炼油装置尚未完工,部分仍在建设,进展总体滞后,在2019年投产的预期有较大可能延期至2020年。
(3)、中科炼化的卫星图像显示,地面已经破碎,储罐正在建设中,部分装置陆续运抵施工现场,预期至2021年底至2022年建设完成。
(4)、揭阳石化的卫星图像显示,目前整体项目进展较为缓慢,施工现场并未有明显施工现象,建设时间低于预期,预期投产时间在2022年之后。
图5:对中国四大炼厂的监测(图片来源:瑞士联合银行证据实验室;数字地球,瑞士联合银行)
三、恒力石化卫星图像研究

瑞银实验室资料显示,恒力石化(大连)2000万吨/年炼油装置在短短的19个月内,从破土动工到完全建好,并且在开工后短短半个月内运行提升到设计规模,算是行业内效率较高的情况。
恒力石化炼油设施已经完成,并快速投产,与瑞银之前监测的日期一致。自2018年6月运行以来,恒力石化常减压蒸馏装置始终处于满负荷状态运行,其PX装置也在满负荷运行,该装置正在为PTA装置提供原料。
据恒力石化年报显示,恒力石化的化学品和成品油的产量总计达到273万吨,其中超过20万吨产品的占比超过14%,炼油和化工板块的利润为14亿元人民币。

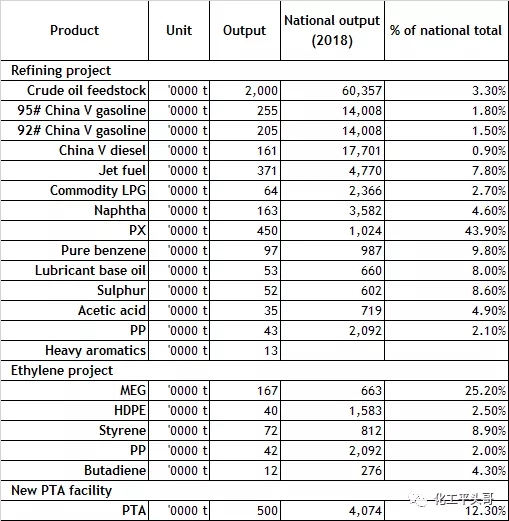

图6:2018年恒力石化产量占全国产量的占比(基于设计产能比较)

图7:恒力石化卫星图像显示的主要装置建设情况(图片来源:瑞士联合银行证据实验室;数字地球,瑞士联合银行)

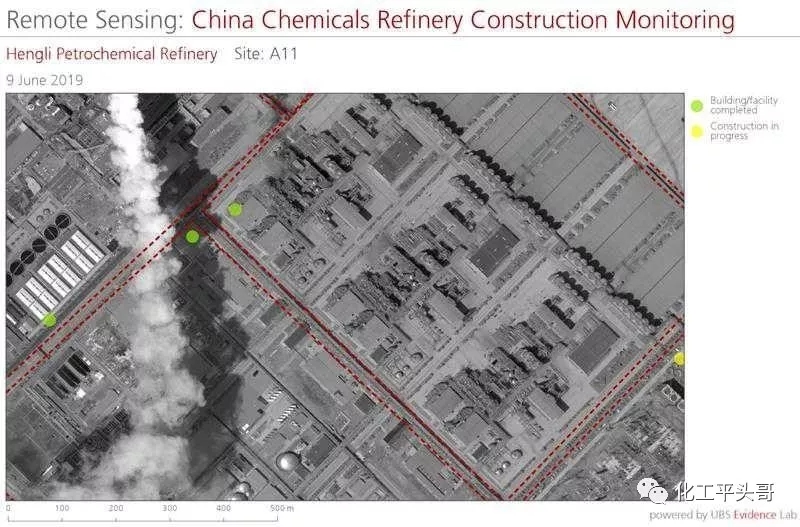

瑞银实验室卫星图像跟踪显示,恒力石化烯烃和PTA装置建设目前正在有序进行中,从跟踪的轨迹来看,烯烃和PTA装置建设取得了明显的进展。该公司的乙烯装置预期在2019年底建成,除此之外,恒力石化的第四和第五条PTA生产线(每条生产线为2.5MPTA)的新产能也在快速建设中,公司预计将于2021年第一季度或第二季度投产。

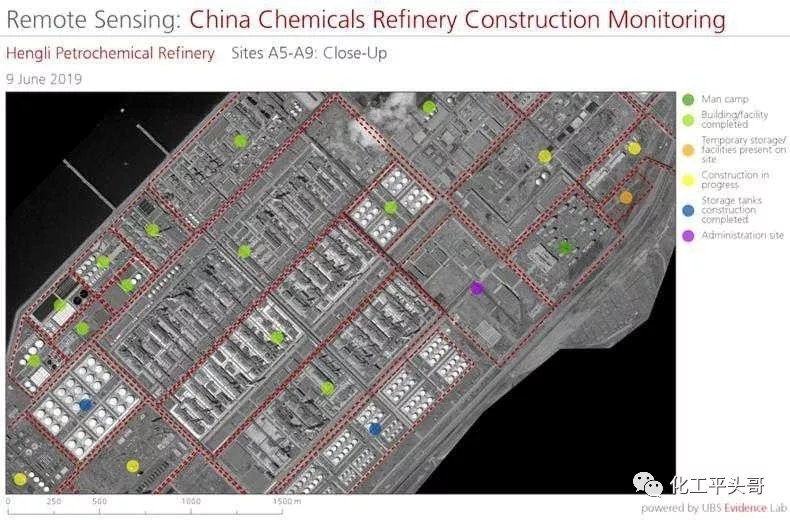

图8:正在建设中的恒力石化PTA装置(图片来源:瑞银实验室,数字地球)
四、浙江石化卫星图像研究
作为中国在建的项目中规模最大的项目,二期建成后,将成为中国最大的炼油企业。浙江石化由荣盛(51%)、桐昆(20%)、巨化(20%)和舟山海洋综合开发(9%)投资,浙江石化总炼油能力为4000万吨/年,分为两个阶段,一期炼油能力为2000万吨/年,芳烃能力为520万吨/年,乙烯能为240万吨/年,包括了22个炼油装置和15个化工装置。第二阶段为炼油装置2000万吨/年,其中乙烯和芳烃装置规模相同,装置套数为22个炼油装置和12个化工装置。

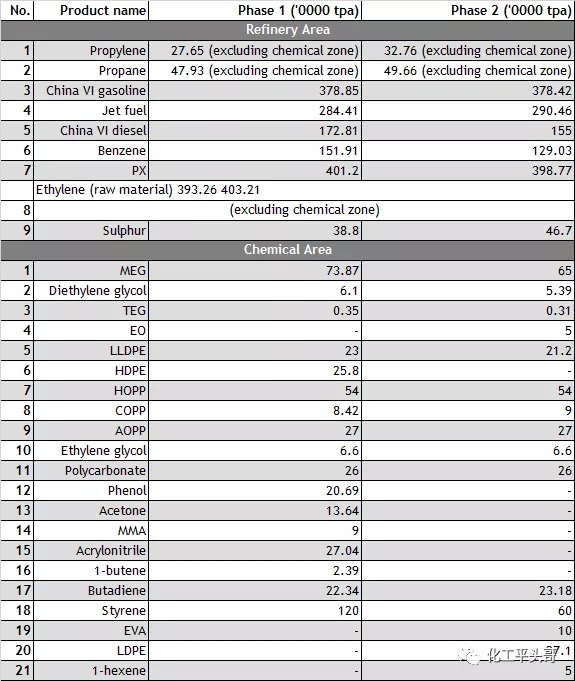

图9:浙江石化计划建设的产能统计
根据对瑞银实验室的卫星图像显示,浙江石化的炼油项目进度比恒力稍慢,截止5月底,主要炼油和化工区的装置仍在建设中。至发稿日(9月底),浙江石化项目有所推进(据最新反馈:浙石化4,000万吨/年炼化一体化项目一期工程前期工作已基本完成,部分装置进入试生产阶段。项目一期已投入运行的主要装置为常减压装置、轻烃回收装置等,此外还包括动力中心、海水淡化中心、污水处理、罐区码头等公用工程,目前主要产出的产品为燃料油、石脑油、液化气等),可能取得了更多的进展,根据相关专家和瑞银的卫星图像显示,浙江石化的项目进展可能会比预期的慢一些,预期投产时间在2020年。卫星图像还显示,浙江石化的芳烃、炼油和烯烃设施正在齐头并进的建设,不同于恒力石化先开炼油再开乙烯的做法。
图10:浙江石化原料和产品情况(万吨/年)
图11:浙江石化卫星图像(图片来源:瑞银实验室,数字地球)

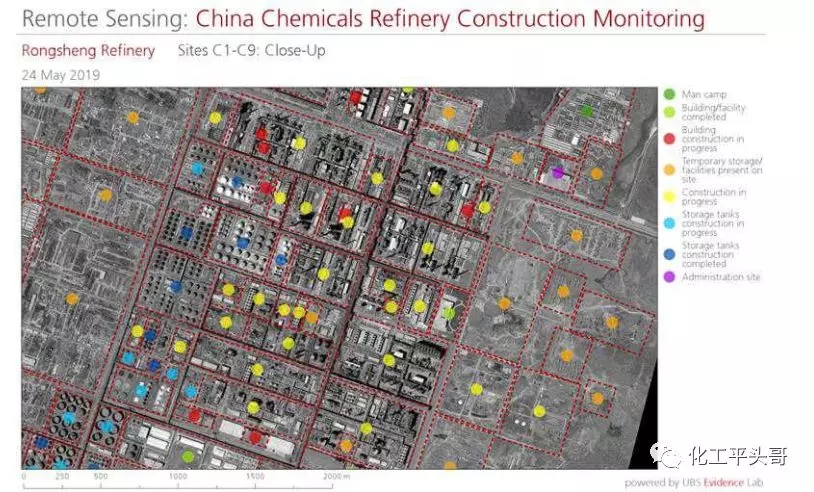

C-C9点是浙江石化一期工程的主要炼油和化工区,根据瑞银实验室的监测,该区域的大部分储罐已经建成,炼油和化工装置设施仍在建设中,右边可见二期的炼油和化工装置主要区域尚未动工。
图12:浙江石化卫星图像C1-C9(图片来源:瑞银实验室,数字地球)

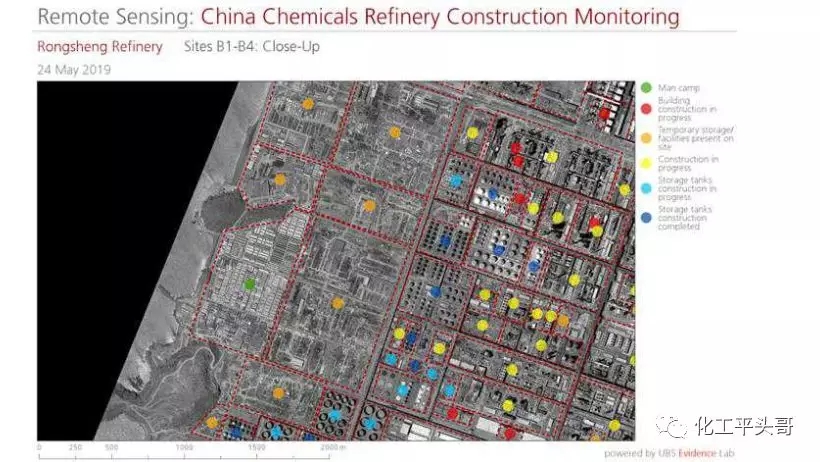

B1到B4基地预留供日后使用,目前尚未动工建设。附近的储油罐和堆场已经基本完工。
图13:浙江石化卫星图像B1-B4(图片来源:瑞银实验室,数字地球)

A1-A7场地主要包括废水处理区、煤场、公用设施和生活区,根据瑞银的卫星图像显示,生活区已经建成,煤场正在形成,其他区域和设施仍在建设中。
图14:浙江石化卫星图像A1-A7(图片来源:瑞银实验室,数字地球)
五、中科炼化卫星图像研究
中科炼化一体化项目包括1000万吨/年炼油装置,80万吨/年乙烯装置,计划于2019年底动工启动建设。炼油方面,将采用常减压蒸馏、加氢裂化、全渣油加氢处理和催化裂化等核心工艺。在化工品方面,乙烯下游为聚乙烯装置,将建设环氧乙烷-乙二醇-乙醇胺产业链,丙烯全部加工成聚丙烯产品。
图15:中科炼化主要装置表

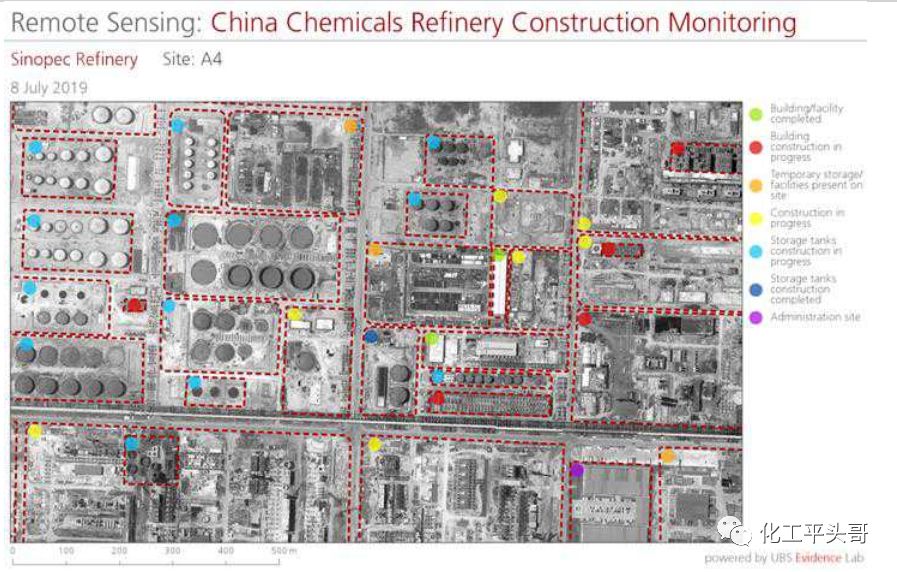

根据卫星图像显示,中科炼化主体装置尚未开工建设,一些储罐正在建设,但是油品及化工品储罐尚未建设完成,整体项目进度比预期要迟缓。预期该项目在2019年底动工建设,在2021年到2022年建设完成。
图16:卫星图像显示的中科炼化情况

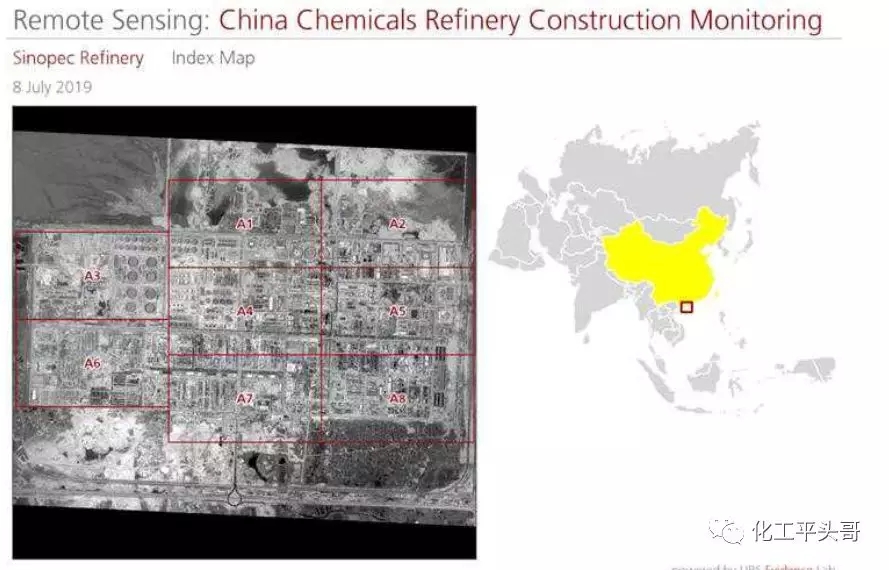

图17:中科炼化炼油厂卫星图像1(图片来源:瑞银实验室,数字地球)
图18:中科炼化炼油厂卫星图像2(图片来源:瑞银实验室,数字地球)
图19:中科炼化炼油厂卫星图像3(图片来源:瑞银实验室,数字地球)
六、揭阳石化(广东石化)卫星图像研究

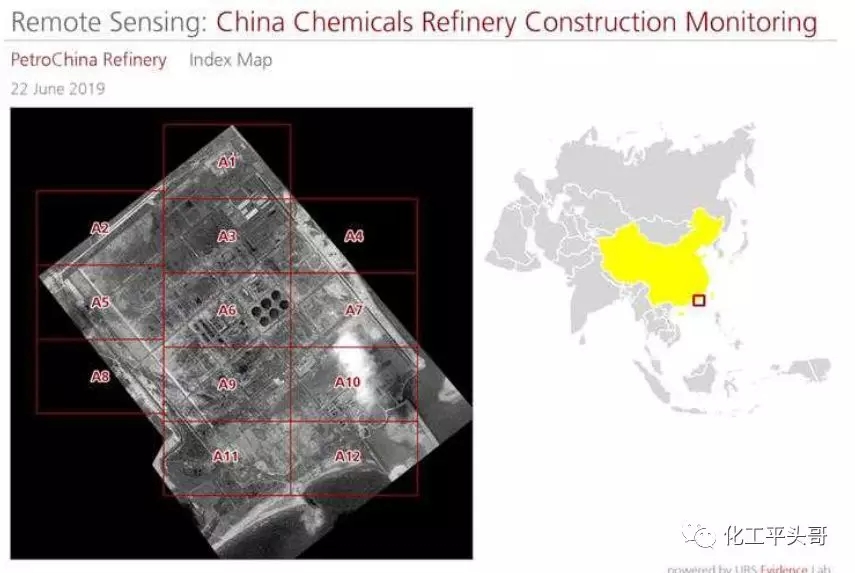

揭阳石化又称广东石化,该项目位于广东揭阳南海石化工业区,计划建设时间为2018年至2021年,投资规模为654亿人民币。揭阳石化计划在2021年10月炼油装置试运行,随后2021年12月对化工装置试运行。
揭阳石化主要装置包括2000万吨/年炼油加工装置,包括2台1000万吨/年常减压蒸馏装置、2台3百万吨/年延迟焦化装置、1台3.7百万吨/年蜡油加氢裂化装置、1台4.2百万吨/年蜡油加氢处理装置。2台3百万吨连续催化重整装置、2台3.3百万吨柴油加氢精制装置、1台3.6百万吨催化裂化装置等。
化工部分包括一个2.6百万吨芳烃联合装置和一个1.2百万吨乙烯裂解装置,以及40万吨高密度聚乙烯(HDPE)、60万吨全密度聚乙烯(FDPE)、80万吨苯乙烯和60万吨聚丙烯的生产能力,此外还有辅助基础设施,如公用设施,原油和成品油码头。
图20:揭阳石化主要装置统计
瑞银卫星图像跟踪显示,该项目处于建设的早期阶段,主要炼油装置和化工装置,以及配套的热电区和储罐区都尚未破土动工。根据项目的最新进展,2021年该项目建设完成具有一定挑战性,初步预期在2022年建设完成。
图21:揭阳石化卫星图像1(图片来源:瑞银实验室,数字地球)

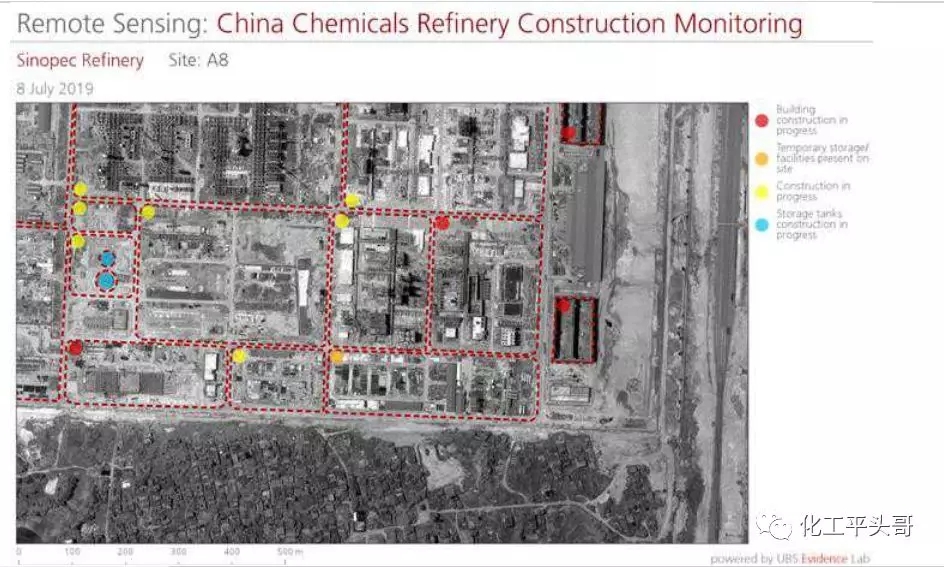

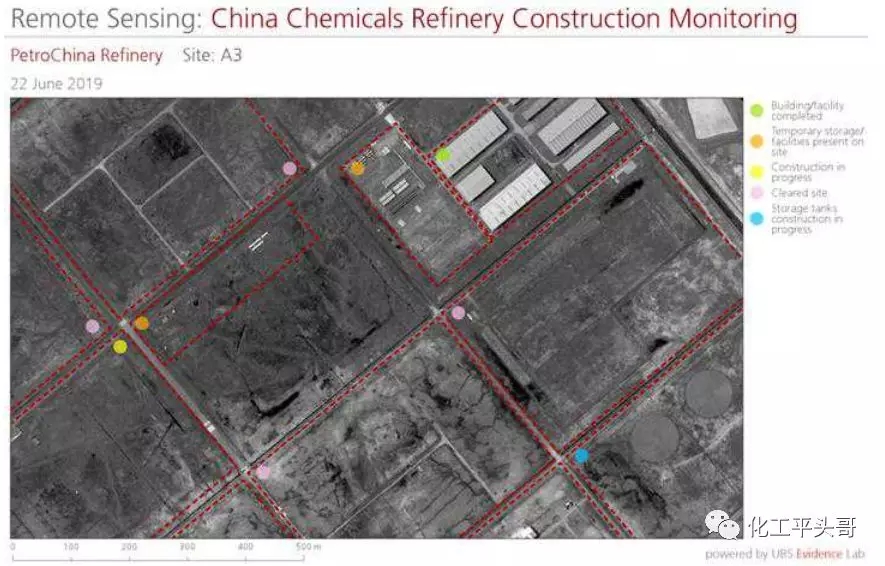

根据卫星图像显示,A6-A12场地将建设一个原油储罐区,A1-A5号场地将主要建设炼油装置。根据卫星图像跟踪显示,炼油和储罐装置处于早期建设阶段。
图22:揭阳石化卫星图像2(图片来源:瑞银实验室,数字地球)
图23:揭阳石化卫星图像3(图片来源:瑞银实验室,数字地球)
七、写在最后
关于此次瑞银跟踪的四个主要在建炼化一体化项目,其中三个项目存在进度延期的可能,这与炼化一体化的复杂性和项目内部流程的复杂性存在直接的关系。但是分析认为,由于中国未来拟在建的项目众多,行业内公认未来中国油品及化工品供应过剩的预期较高,特别是在2020年至2021年前后投产项目众多。而此次监测的主要化工项目进度放缓,在一定程度上缓解了2020年前后油品及化工品供应过剩的担忧,特别是油品供应过剩的预期将减弱。但是,此举减弱的预期将会在2022年前后消失,因为此时会有大批炼化一体化项目开工投产,如盛虹炼化一体化项目、福建古雷石化及山东烟台南山炼化一体化项目等,油品及部分化工品必然会有短期供应过剩的情况。
长远趋势来说,中国炼油和化工产业正在走向规模化、集中化的水平。这也是从市场行为的角度去调节产业的供需平衡,让小规模企业逐步退出,让中国的石化产业逐渐走向正规化和国际化。
