齐翔腾达、鑫泰石化、睿泽化工、齐旺达...临淄做好重点项目开复工

来源:临淄发布 2020-02-12 12:32

慧正资讯:按照上级党委政府“统筹抓好疫情防控和经济社会各项工作”的工作要求,在做好党员到社区双报到,协助社区做好防疫工作的同时,区重点项目服务中心提前谋划、严格要求、多措并举,从多方面入手推动重点项目建设。

一、全面掌握续建项目复工和新开工项目开工情况:

2020年我区市重大项目中,共有10个续建项目,目前齐翔腾达叔丁醇及配套PMMA项目、齐翔腾达丙烷脱氢及配套储运项目已经按照相关要求复工建设;鑫泰石化MCP联产及配套工程项目、睿泽化工丙烷脱氢及配套储运项目2月15日以前组织复工;齐旺达苯乙烯技术改造提升等六个项目均能在2月底前组织人员复工。

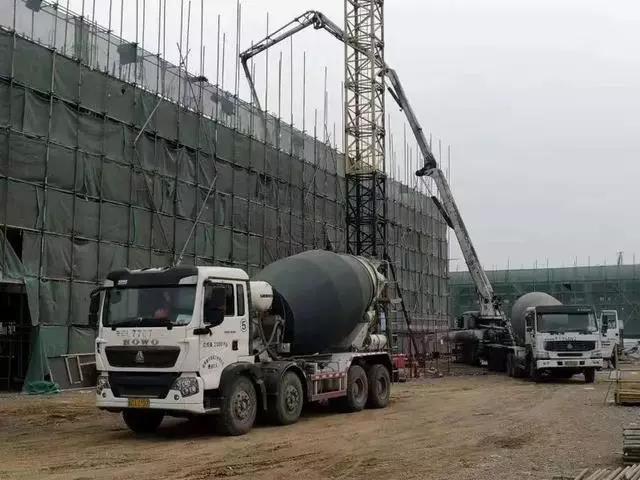

(齐翔MMA项目建设现场)

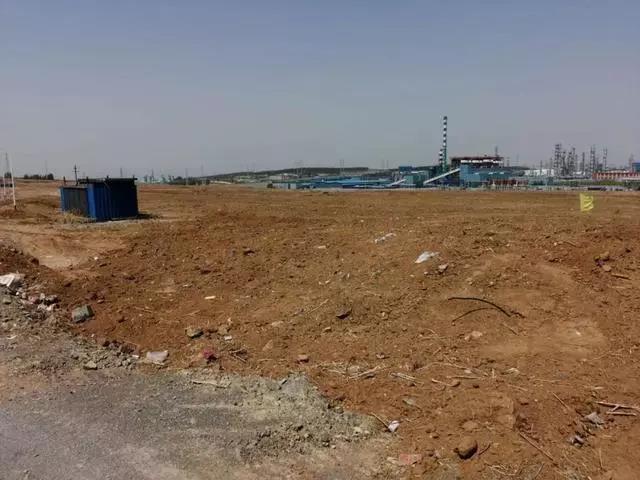

一季度计划开工的8个市重大项目中,恒基中泰催化剂再生项目、齐都药业技改项目已按照节点开工建设;骏飞环保复合新材料技改项目、管仲固废处置中心已完善相关手续,正在组织人员进场施工;天辰齐翔新材料有限公司尼龙新材料项目场平工作节日期间不停工,树立有解思维,在做好防疫措施的基础上1200余台机械持续作业,确保场平按节点在二月底前完成,保障项目按时进地;另外睿泽高端化工新材料等项目正在加紧完善相关手续,也能按照既定节点进地开工。

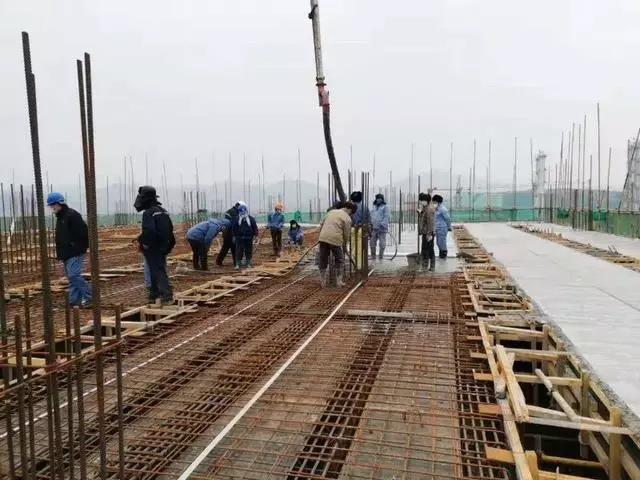

(恒基中泰项目现场)

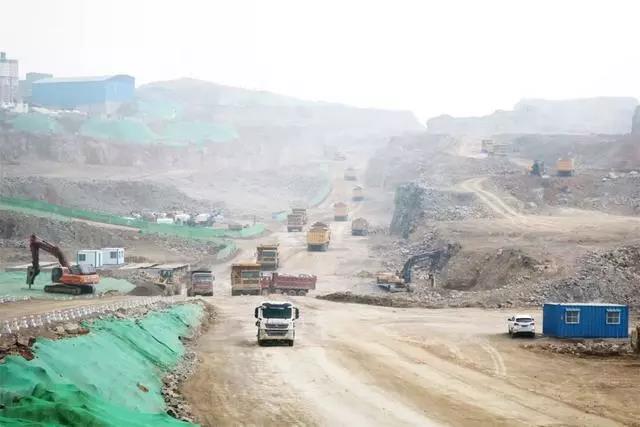

 天辰齐翔己二腈项目春节期间不放假,在做好防护的基础上,1000余名工作人员、机械1200余台持续施工。

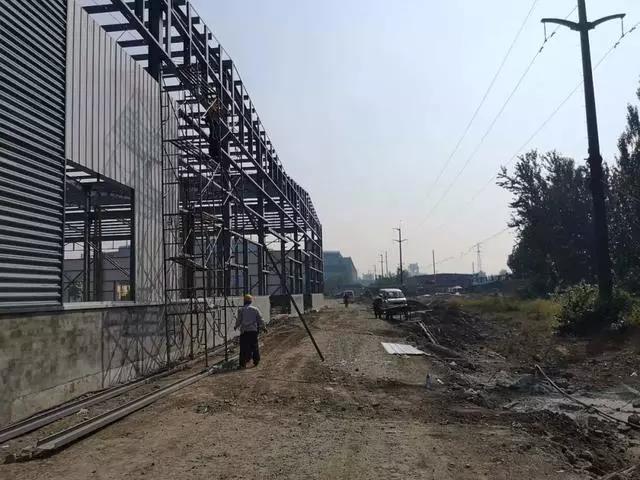

天辰齐翔己二腈项目现场)

区委副书记、区长白平和到项目建设一线调研并看望慰问节日期间坚守岗位的一线工作人员。


二、抓住施工间歇期,指导企业抓紧完善手续办理


年后对2020年市重大项目在立项、环保、用地、规划、安全、建设等六方面需要办理的主要手续进行了集中梳理,实行清单式管理,目前全部应办的167项手续,已办结(视同办结)104项,手续办结率62.3%。

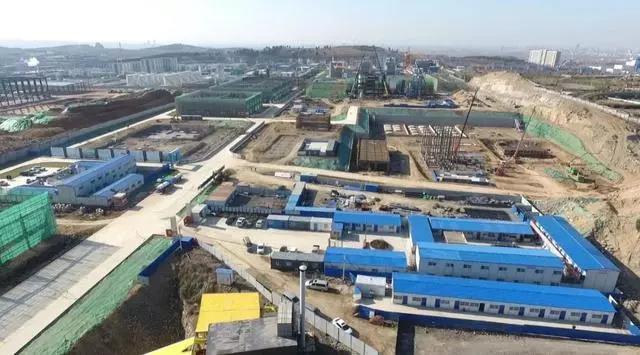

(2月6日,召开重大项目调度会,协调解决建设过程中遇到的问题)

同时,通过手续前后的逻辑关系,协调有关部门指导项目企业完善相关手续办理,利用当前施工间歇期,通过“网上办、掌上办”等形式迅速帮助项目完善手续,确保具备施工条件后,能有一大批项目顺利开工建设。

三、抓好项目要素保障

(一)土地指标

前期市重点办反馈,我区申报的4个省重点项目已全部通过审查,其中天辰己二腈项目、齐旺达苯乙烯提升改造项目为建设类项目,齐翔环氧丙烷、齐鲁石化炼化一体化项目为准备类项目,在做好已有用地指标市级、区级保障工作的同时,加大对上争取力度,协助自然资源部门争取更多用地指标用于我区项目建设。


(二)融资需求

统筹考虑年后融资难、疫情影响等相关情况,全面梳理了市重大项目建设单位的融资需求,做好融资需求的统计初审工作,将市重大项目融资需求报上级主管部门审查并做好了重点推介工作。


(三)电力保障

市重大项目名单公布后,市供电公司高度重视市重大项目电力保障和影响项目建设的线路迁改工作,接到工作要求后,我中心协助区供电公司对区内市重大项目线路迁改需求进行了统计,对妨碍市重大项目施工的电力线路进行了逐一梳理,并在情况上报市供电公司后对相关工作持续跟进。
