东方雨虹建筑修缮医院丨地铁车站常见渗漏问题修缮治理实例

来源:慧正资讯 2019-12-18 09:57

慧正资讯:随着城市的不断发展,城市的人口也不断增加,城市的交通出行问题也面临着巨大的考验。地铁工程渗漏水是现今国内较常见的一种工程缺陷,尤其是南方多雨及地下水位较高的地区,它不仅与地下工程周边地质水文环境、结构埋深、防水设计方案、防水材料等有关,还与结构混凝土性能、施工方案、施工工艺有关。由于影响地铁工程防水效果优劣的因素很多,因而多数地铁工程在完工后或多或少存在局部渗漏的质量缺陷。为了尽快完成缺陷修复,地铁工程渗漏处理在项目完工后显得尤其重要,做好地铁车站的渗漏水问题即是亟待解决的问题,也是造福人民生活的一个指标。按车站所处位置划分,分为地下站、地面站、高架站。高架站在轻轨车站应用较多,本文就高架站的渗漏原因及防治措施,以某市轨道交通地铁车站为例进行探讨。

渗漏现场勘查情况汇总

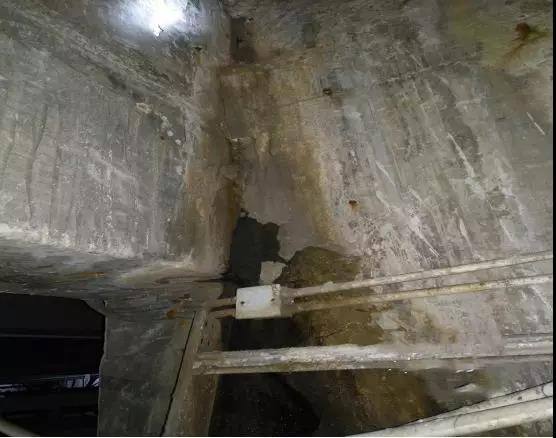

屋面斜屋面与混凝土梁阴角积水渗漏

4个墩柱四周渗漏

室外楼梯平台渗漏

变电所屋面与女儿墙阴角渗漏(屋面为种植屋面)

变电所地下室侧墙渗漏

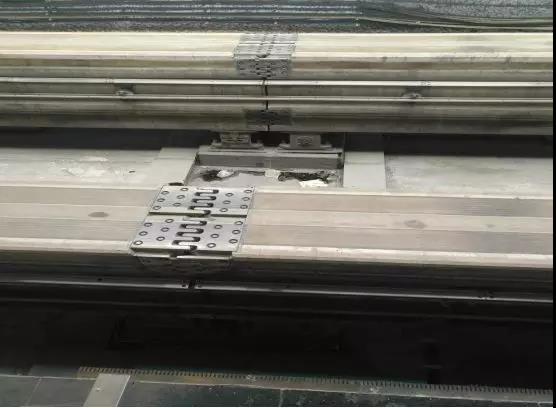

轨道运行区底部渗漏1

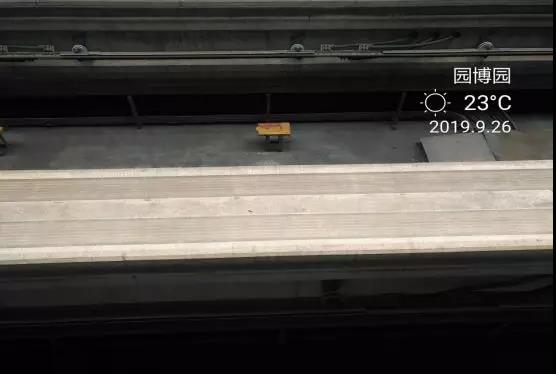

轨道运行区底部渗漏2

轨道运行区底部渗漏3(对应上部是轨道运行区)

轨道运行区底部渗漏4(对应上部是轨道运行区)

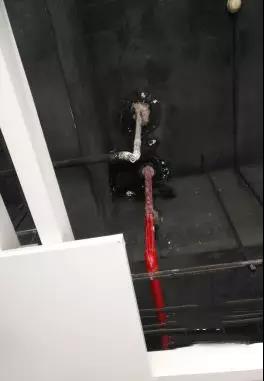

运行区底部管道四周渗漏

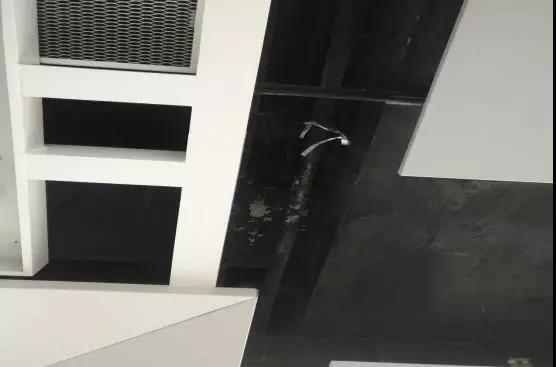

卫生间渗漏(图片为卫生间下部,对应的上面是卫生间)

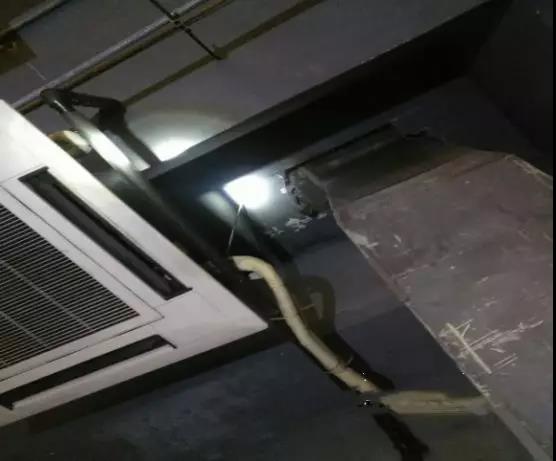

拖布间渗漏

渗漏原因分析

第一,在下雨时轻轨车在运行的过程中将雨水带入运行区;第二,由于轻轨运行区两侧不是封闭的,下雨时会潲雨,雨水进入运行区内,运行区底部是混凝土直接外露,这样雨水从管道、线槽等薄弱环节渗入下面的房间内,产生渗漏。

修缮解决方案

地铁站斜屋面与梁阴角渗漏

清除阴角的积水, 铲除斜屋面与梁阴角起斜屋面1米范围老化密封胶,铲除梁立墙1米高老化开裂防水卷材,将基清理干净,保持基层平整、干燥,斜屋面与梁阴角接缝处嵌填密封胶,阴角两侧粘贴聚酯布丁基胶带,在处理好的斜屋面和梁立墙涂刷非固化橡胶沥青防水涂料,边涂刷非固化橡胶沥青防水涂料边铺贴SBS改性沥青页岩面防水卷材(SBS PY Ⅱ M3),搭接边采用热熔,防水涂料和防水卷材上翻至梁顶面收口,平面防水卷材收口部位压条固定,密封膏密封。淋水试验合格后结束维修。

4个墩柱四周渗漏

 清除墩柱四周积水,将墩柱四周1米范围清理干净,保持基层平整干燥,在处理好的基层上涂刷非固化橡胶沥青防水涂料,边涂刷非固化橡胶沥青防水涂料边铺贴SBS改性沥青页岩面防水卷材(SBS PY Ⅱ M3),搭接边采用热熔,防水涂料和防水卷材上翻至墩柱顶面收口,压条固定,密封膏密封。淋水试验合格后结束维修。

楼梯平台防水维修

拆除平台表面大理石,拆除两侧立墙大理石,清除底部水泥砂浆至结构层,将基层清理干净,阴阳角两侧涂刷PMC-421防水灰浆中间贴聚酯布加强,在处理好的基层上涂刷PMC-421防水灰浆,待防水灰浆干燥后,涂刷JS防水涂料,淋水试验合格后,恢复平面和立面大理石。

种植屋面与女儿墙阴角防水维修

屋面原有构造做法从下至上:自防水钢筋混凝土梁或板---20mm厚1:2.5水泥砂浆找平层---2mm厚911单组分聚氨酯防水涂料---3mm厚APP改性沥青聚酯胎卷材一道---20mm厚1:2.5水泥砂浆保护层---1:3水泥砂浆找坡层,最薄处20mm,坡度1%,坡向排水沟---50mm厚C20细石混凝土,内配Φ6@200双向冷轧带肋钢筋,设纵横间距≤6000mm分隔缝,缝宽10mm,缝内填建筑密封膏---80mm厚20-40mm级配碎石滤水层---聚酯无纺布(200g/㎡),四周上翻高度同种植土高度,端部通长同粘接剂50mm宽---回填土。

拆除屋面与女儿墙阴角起1米范围屋面原有构造层次至结构板,拆除女儿墙立面石材,将基层清理干净,预留原防水层搭接,拆除区域和非拆除区域接缝处用堵漏宝进行封堵。阴阳角两侧涂刷非固化橡胶沥青防水涂料中间贴聚酯布加强,在处理好的基层上边涂刷非固化橡胶沥青防水涂料边铺贴SBS改性沥青页岩面防水卷材(SBS PY Ⅱ M3),搭接边采用热熔,与原有防水层搭接,防水涂料和防水卷材上翻至女儿墙立面顶部收口,压条固定,密封膏密封,蓄水试验合格后,恢复屋面原有构造层次。

地下室侧墙防水维修

1、注浆方式

采用在室内营造作业探孔(注浆孔),将加固3#注浆材料采用有压灌注式作业方式注入混凝土结构的深层、使之渗入混凝土结构的迎水面一侧修复混凝土结构的缺陷。

2、灌注布点

实际工程中的作业探孔布点采用以渗漏最为严重的区域(渗漏面)中心为展开初始点、梅花形布点扩展,具体孔距需由现场工程技术人员经试验性试灌后确定,并可根据实际工程效果进行调整。

3、作业探孔营造

作业探孔钻孔深度应靠近混凝土围护结构迎水面一侧,一般为背水面一侧向外至混凝土围护结构厚度的3/4或4/5处。

4、灌注控制

注浆的控制由注浆机出口压力、注浆流量、浆料注入总量综合控制。以注浆机出口压力、单位时间内的注入量推估注浆头口环境压力及浆料扩散范围。

5、修复效果判定

采用深层注浆技术进行维修施工后,原有混凝土维护结构表面湿迹消失过程需要一定的时间间隔,该时段长度取决于地下室内的水汽蒸发、散发至室外的速度,根据混凝土质量的好与坏、室内通风情况而变,加强室内外通风循环是必要的措施,一般情况下湿迹消失过程大约在2至7天内,当室内湿迹完全消失即表明修复获得成功。

6、抗渗1#混凝土围护结构内表面被动防水涂层施工工艺

侧墙部位:铲除渗漏维修区域侧墙表面饰面层、抹灰层至混凝土结构表面,用錾子技术将混凝土表面进行凿毛处理至新鲜、坚实混凝土,用干净的自来水对剔凿后的表面进行湿润。

抗渗1#材料准备:当基层在湿饱和状态且无明水时,将搅拌均匀的抗渗1#浆料在处理好的混凝土基层表面涂刷。抗渗1#涂刷时间间隔12小时,应交叉方向来回涂刷,适当洒水养护即可。

7、引排措施

在渗漏侧墙与底板阴角凿沟槽引至集水坑,开挖集水坑,集水坑底部浇筑C15细石混凝土垫层,集水坑四周砌筑水泥砂浆做找平层,待水泥砂浆干燥后,集水坑四周及底板边涂刷非固化橡胶沥青防水涂料边滚铺SBS改性沥青防水卷材(SBS PY Ⅱ PE3),防水涂料及防水卷材上翻至砖墙顶面收口,压条固定,密封膏密封。积水坑四周及底板现浇混凝土,内配Φ14@150钢筋,混凝土达到强度后,集水坑底板及侧墙混凝土表面涂刷PMC-421防水灰浆中间贴聚酯布。积水坑内放入扬程30米的潜水泵。

运行区防水维修

将渗漏区域对应的轨道运行区向外扩1米范围,将基层清理干净,保持基层平整干燥,水落口、线槽四周凿槽,槽内嵌填密封胶,在处理好的基层上涂刷非固化橡胶沥青防水涂料,边涂刷非固化橡胶沥青防水涂料边铺贴SBS改性沥青页岩面防水卷材(SBS PY Ⅱ M3),搭接边采用热熔,防水涂料和防水卷材上翻墙体收口,压条固定,密封膏密封。淋水试验合格后结束维修。

卫生间及拖布间防水维修

拆除卫生间及拖布间内地面瓷砖及蹲便器,拆除卫生间内木隔断,拆除拖布池,清除底板水泥砂浆至结构层,将基层清理干净,管道四周凿槽槽内嵌填密封胶,阴阳角两侧涂刷PMC-421防水灰浆中间贴聚酯布加强,在处理好的基层上整体涂刷PMC-421防水灰浆。待防水灰浆干燥后,整体涂刷JS防水涂料,蓄水试验合格后,恢复地面瓷砖,恢复蹲便池及木隔断,恢复拖布池。
